www.NazarNews.kg NazarNews - дүйнө назарында! www.NazarNews.kg NazarNews - в центре мирового внимания! www.NazarNews.kg NazarNews - ترى العالم في عينيك www.NazarNews.kg NazarNews - 你眼中的世界! www.NazarNews.kg NazarNews - dünya gözünüzde! www.NazarNews.kg NazarNews - The world in your eyes! www.NazarNews.kg Биздин байланыш: +996 779 028 383 www.NazarNews.kg Email: [email protected] www.NazarNews.kg WhatsApp кабар: +996 779 028 383 www.NazarNews.kg
Министерство энергетики Кыргызской Республики продолжает реализацию крупного проекта по модернизации Уч-Курганской ГЭС, направленного на обновление энергетической инфраструктуры страны.
Проект предусматривает модернизацию основного генерирующего оборудования станции, повышение ее эффективности, надежности и эксплуатационной безопасности.
В настоящее время на объекте продолжаются строительно-монтажные работы, выполняемые генеральным подрядчиком — китайской компанией CNEEC. В реализации проекта задействовано 112 специалистов.
Работы на гидроагрегатах

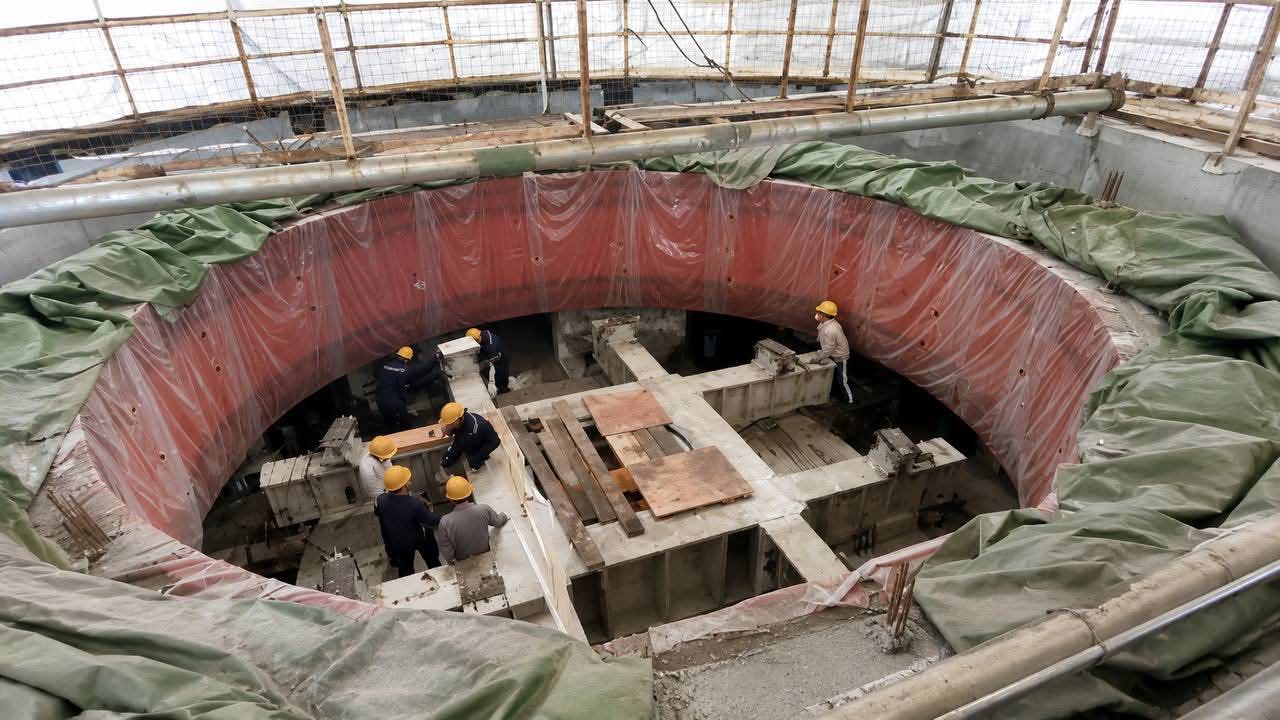

На гидроагрегате №1 продолжаются сборка статора и ротора, монтаж трубопроводов систем технического водоснабжения и регулирования, а также установка импульсных трубопроводов. Общая готовность по данному агрегату составляет 17,6%, при этом сборка ротора выполнена на 6,5%, статора — на 11,1%.
На гидроагрегате №2 ведутся работы по монтажу систем технического водоснабжения и регулирования, а также антикоррозийной обработке элементов. Общая готовность модернизации составляет 24,3%.
Работы на других объектах станции
Замена трансформатора №1 — 88%
Работы на плотине станции — 72,1%
Монтаж гидромеханического оборудования верхнего бьефа — 31,2%
Усиление конструкций нижнего бьефа — 32,4%
Также на плотине продолжаются буровые и цементационные работы, ведется устройство дренажных скважин. На верхнем бьефе осуществляется монтаж подъемного механизма аварийно-ремонтного затвора.
Логистика проекта
В рамках проекта осуществляется вывоз демонтированного оборудования на складские площадки и доставка нового оборудования на территорию станции для последующего монтажа.
По данным Министерства энергетики, работы ведутся в соответствии с утвержденным графиком. После завершения модернизации ожидается повышение надежности Уч-Курганской ГЭС, увеличение срока службы оборудования и укрепление устойчивости энергосистемы страны.
